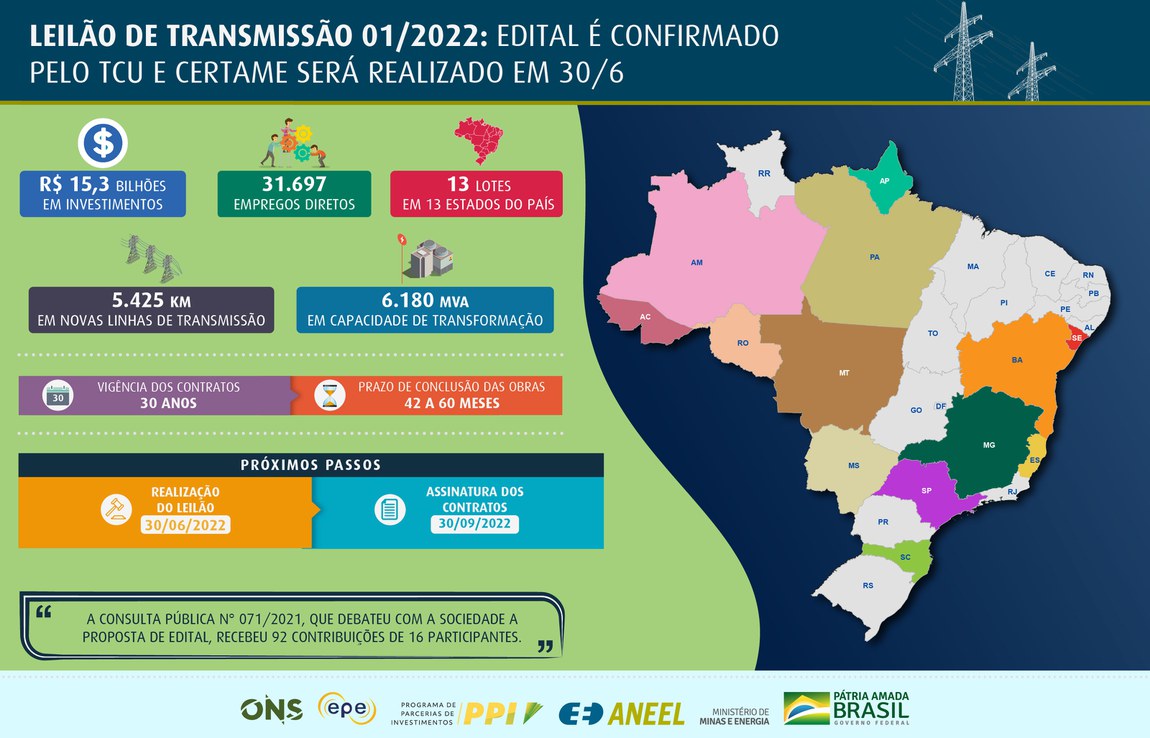

Leilão de Transmissão 01/2022, com investimento previsto de R$ 15,3 bilhões, é confirmado para 30 de junho
O edital do Leilão de Transmissão nº 1/2022, a ser realizado pela ANEEL em 30 de junho na sede da B3 em São Paulo, foi aprovado nesta terça-feira (24/5) pela Diretoria Colegiada da Agência. Serão licitados na ocasião 13 lotes para a construção e a manutenção de 5.425 quilômetros de linhas de transmissão e de 6.180 megavolt-ampéres (MVA) em capacidade de transformação de subestações. A expectativa de investimento é de R$ 15,3 bilhões. São previstos 31.697 empregos diretos durante o período de construção das instalações.
Os empreendimentos, com prazo de conclusão de 42 a 60 meses, contemplarão os estados do Acre, Amapá, Amazonas, Bahia, Espírito Santo, Mato Grosso, Mato Grosso do Sul, Minas Gerais, Pará, Rondônia, Santa Catarina, São Paulo e Sergipe. Dos R$ 15,3 bilhões de investimentos previstos, R$ 12,27 bilhões se concentrarão em Minas Gerais (Lotes 1 a 3), para escoamento da energia gerada por fontes renováveis. “Quero destacar esse investimento expressivo em Minas Gerais, que reforçará bastante a capacidade de escoamento daquele sistema geoelétrico”, ressaltou o diretor Sandoval Feitosa, relator do leilão.
Os Lotes 8 a 12 do Leilão, com investimento estimado em R$ 2,19 bilhões, são relativos a empreendimentos que já licitados, porém não implantados e com caducidade dos contratos já declarada pelo Ministério de Minas e Energia (MME).
A Consulta Pública nº 71/2021, que debateu com a sociedade a minuta do edital, foi realizada entre 26/11/2021 e 10/01/2022 e recebeu 92 contribuições de 16 participantes. O edital, que será publicado pela ANEEL na sexta-feira (27/5), também passou pela avaliação do Tribunal de Contas da União (TCU). Em 20 de maio passado, a Agência promoveu um workshop sobre o certame – o vídeo está disponível no canal de YouTube da ANEEL .
Veja abaixo o detalhamento dos lotes:
Lote |
Empreendimento |
UF |
Prazo (meses) |
1 |
- LT 500 kV Buritizeiro 3 - São Gonçalo do Pará, C1, CS, com 351,5 km; - LT 500 kV Buritizeiro 3 - São Gotardo 2, C1, CS, com 238 km; - LT 500 kV Pirapora 2 - Buritizeiro 3, C1 e C2, CD, com 35 km; - LT 500 kV Jaguara - Estreito, C2, CS, com 45,5 km; - LT 500 kV Presidente Juscelino - Vespasiano 2, C1 e C2, CD, com 149 km; - LT 500 kV Itabirito 2 - Santos Dumont 2, C1, CS, com 142 km; - SE 500/345 kV Santos Dumont 2 - novo pátio 500 kV - (3+1Res) x 250 MVA; - SE 500/345 kV Buritizeiro 3 - (3+1Res) x 200 MVA; - Trechos de LT 500 kV entre a SE São Gonçalo do Pará e a LT 500 kV Bom Despacho 3 – Ouro Preto 2, C1, com 2 x 0,6 km; - Trechos de LT 345 kV entre a SE Santos Dumont 2 e a LT 345 kV Itutinga Juiz de Fora 1 C1, com 2 x 9 km; - Trechos de LT 345 kV entre a SE Buritizeiro 3 e a LT 345 kV Pirapora 2 - Três Marias C1, com 2 x 15,3 km; - Trechos de LT 345 kV entre a SE Buritizeiro 3 e a LT 345 kV - Pirapora 2 - Várzea de Palma C1, com 2 x 37 km; - Transferência do reator manobrável do terminal Bom Despacho 3, referente à LT 500 kV Bom Despacho 3 – Ouro Preto 2 C1 para a barra de 500 kV da SE São Gonçalo do Pará. |
MG/SP |
60 |
2 |
- LT 500 kV Arinos 2 - Paracatu 4, C1 e C2, CS, com 2 x 214 km; - LT 500 kV Paracatu 4 - Nova Ponte 3, C1 e C2, CS, com 2 x 291 km; - LT 500 kV Nova Ponte 3 - Araraquara 2, C1 e C2, CS, com 2 x 307 km; - LT 440 kV Araraquara 2 - Araraquara, C3, CS, com 11 km; - SE 500 kV Nova Ponte 3. - Trechos de LT 500 kV entre a SE Nova Ponte 3 e a LT 500 kV Itumbiara – Nova Ponte, C1, com 2 x 36 km |
MG/SP |
60 |
3 |
- LT 500 kV Jaíba - Janaúba 6, C1 e C2, CD, com 109 km; - LT 500 kV Janaúba 6 - Janaúba 3, C1 e C2, CD, com 44 km; - LT 500 kV Janaúba 6 - Capelinha 3, C1 e C2, CS, com 233 km cada; - LT 500 kV Capelinha 3 - Governador Valadares 6, C1 e C2, CS, com 141 km cada; - LT 500 kV João Neiva 2 - Viana 2, C1, CS, com 77,5 km; - LT 345 kV Viana 2 - Viana, C3, CS, com 7,5 km; - SE 500 kV Janaúba 6; - SE 500 kV Capelinha 3; - SE 500/230 kV Jaíba - novo pátio 500 kV e transformação 500/230 kV - (9+1 Res) x 250 MVA. |
MG/ES |
60 |
4 |
- LT 230 kV Laranjal do Jari - Macapá III C1, CS, com 217 km. |
AP |
48 |
5 |
- LT 230 kV Olindina - Itabaianinha C1, CS, com 73,4 km; - SE 230/69 kV Nossa Senhora da Glória II – 2 x 150 MVA; - Trechos de LT 230 kV entre a SE Nossa Senhora da Glória II e a LT 230 kV Paulo Afonso III - Itabaiana C2, com 2 x 20 km |
BA/SE |
51 |
6 |
- SE 440/88 kV Água Azul – novo pátio de 88 kV e transformação 440/88 kV – (6+1Res) x 133,33 MVA |
SP |
42 |
7 |
- SE 500/230/138 kV Itacaiúnas – novo pátio de 138 kV e transformação 230/138 kV – 2 x 225 MVA. |
PA |
42 |
8 |
- SE 230/138 kV Caladinho II – 2 x 40 MVA; - Trechos de LT em 230 kV entre a SE Caladinho II e a LT Coletora Porto Velho – Porto Velho, C1, com 2 x 5,5 km. |
RO |
48 |
9 |
- LT 230 kV Cláudia – Cachimbo C1, com 278 km; - LT 230 kV Cachimbo – Novo Progresso C1, com 227 km; - SE 500/230/138 kV Cláudia – novo pátio 230 kV e transformação 500/230 kV – (3+1Res) x 150 MVA, e novo pátio 138 kV e transformação 230/138 kV – 1 x 200 MVA; - SE 230 kV Cachimbo e Compensação Síncrona (-45/+45) Mvar; - SE 230/138 kV Novo Progresso – 2 x 100 MVA e Compensação Síncrona (-45/+45) Mvar. |
MT/PA |
60 |
10 |
- LT 230 kV Abdon Batista – Videira, CD, C1 e C2, com 2 x 66,7 km; - LT 230 kV Abdon Batista – Barra Grande, C3, com 26 km. |
SC |
54 |
11 |
- LT 230 kV Campo Grande 2 – Paraíso 2 – C2, com 224 km; - LT 230kV Paraíso 2 – Chapadão – C2, com 65 km; - Trechos de LT em 230 kV entre o seccionamento da LT 230 kV Campo Grande 2 – Chapadão e a SE Paraíso 2, com 2x1 km; - SE 230/138kV Paraíso 2 – 2x150 MVA |
MS |
48 |
12 |
- LT 230 kV Mauá 3 – Manaus, C1, com 12,9 km (trechos aéreos e subterrâneos) |
AM |
48 |
13 |
- SE 230 kV Feijó – Compensação Síncrona – 2 x (-45/+45) Mvar - SE 230 kV Tucumã – Compensação Síncrona – 1 x (-90/+150) Mvar |
AC |
48 |
